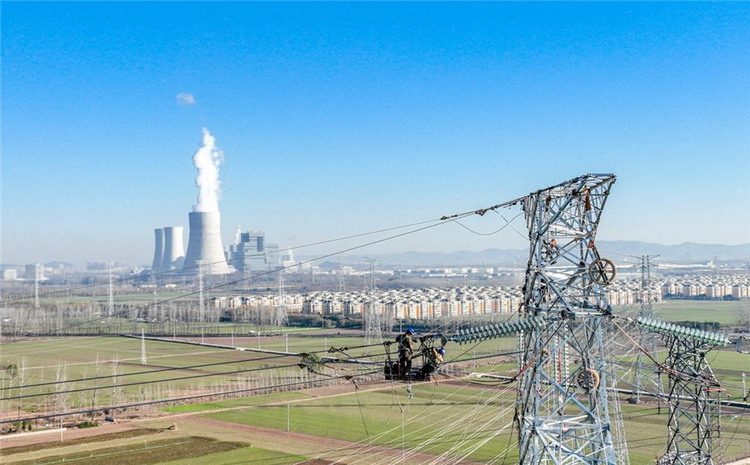

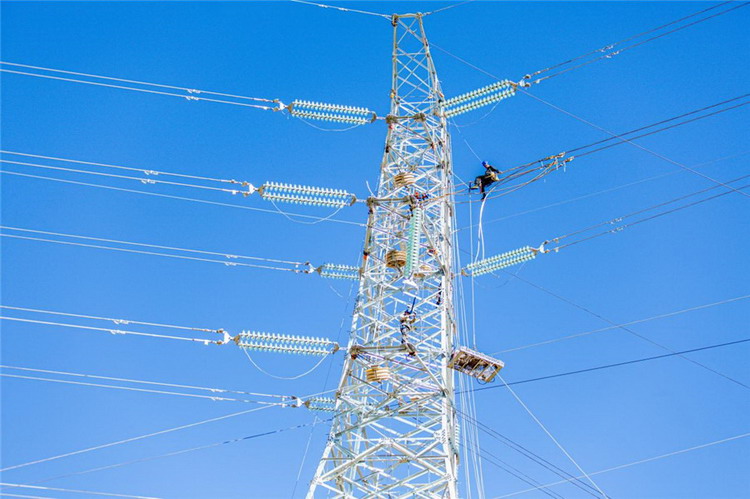

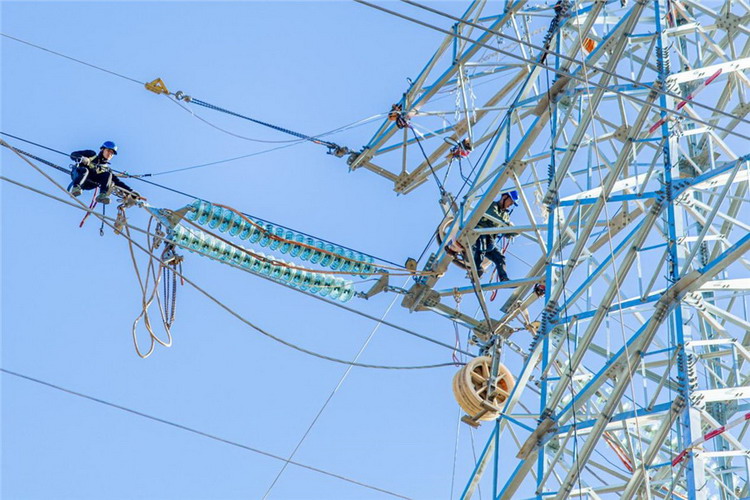

11月25日,在安徽省淮北市烈山区古饶镇刁山村,濉溪—凌云220千伏线路N48—N54号铁塔之间的导地线展放施工现场,地面五六名施工人员使用牵引机和张力机,通过牵引绳将导线输送到铁塔上,在53米高的铁塔上,两名施工人员正在开展导线压接、紧挂线工作。

(电力施工人员在淮北市濉溪—凌云220千伏线路N48—N54号铁塔之间开展导地线展放。王磊摄)
濉溪—凌云220千伏线路工程是淮北市“十四五”电网规划建设的重点工程,新建54基杆塔,架设15公里线路。自工程开工建设以来,得到淮北市县各级政府的高度重视,国网淮北供电公司主要领导和分管领导以上率下,深入践行主动文化,靠前指挥,充分发挥政企联动机制,及时解决现场复杂民事问题,为工程安全有序建设保驾护航。

在现场可以看到,在两台吊车之间设置了一格构横梁。“这是为了保护被挂导线不被磨损。”工程施工项目总工杨俊斌介绍说,本阶段工程施工人员11月12日进场,预计本月底完工。施工人员每天早上7点上工,17点半收工。
本次施工的难点是,在退役的220kV濉焦2V94线/相濉4719线的路径上新建双回路线路,路径长度2.1km,需要先拆退役的8基铁塔后建7基铁塔,线路交叉跨越较多,同时跨越6条110千伏及以上电压等级线路,而且临近带电线路,作业风险比较大,同时,部分杆塔位于丘陵地段,施工作业面受限,增加了组塔和放线的施工难度。

“为顺利完成施工作业,我们在施工前详细梳理作业难点和风险点,提前落实现场安全管控措施,全面应用机械化施工,确保现场施工安全有序进行。”国网淮北供电公司建设部业主项目经理赵志中介绍说,以前的线路导线横截面积是400平方毫米的,新线路导线横截面积是2*630平方毫米的,大幅提升供电能力。截至目前,整个工程已完成80%的工程量,还剩下2个放线区段,计划12月底前竣工投产送电。
本工程投运后,220kV凌云变电站将实现与500kV濉溪变电站相连,在提高淮宿蚌高铁淮北西牵引站的供电可靠性的同时,提前为淮北市迎峰度冬提供充足电力保障;通过线路路径整合,进一步优化淮北220kV网架结构,也为淮北城市发展建设释放大量土地,提升淮北地区新能源外送能力,为淮北市高质量发展提供强劲电力引擎。(李伟 赵志中 沈亮 王磊)
